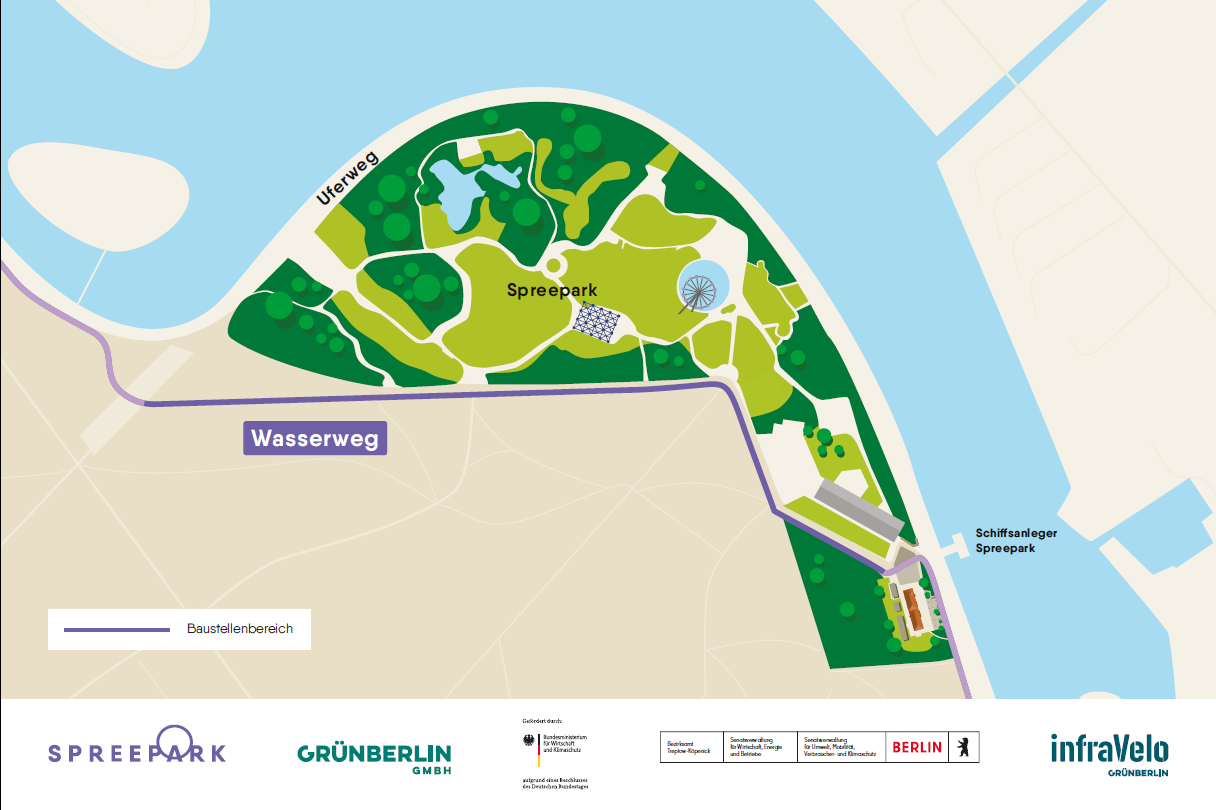

Einreichung der Vorplanungsuntersuchung (VPU)

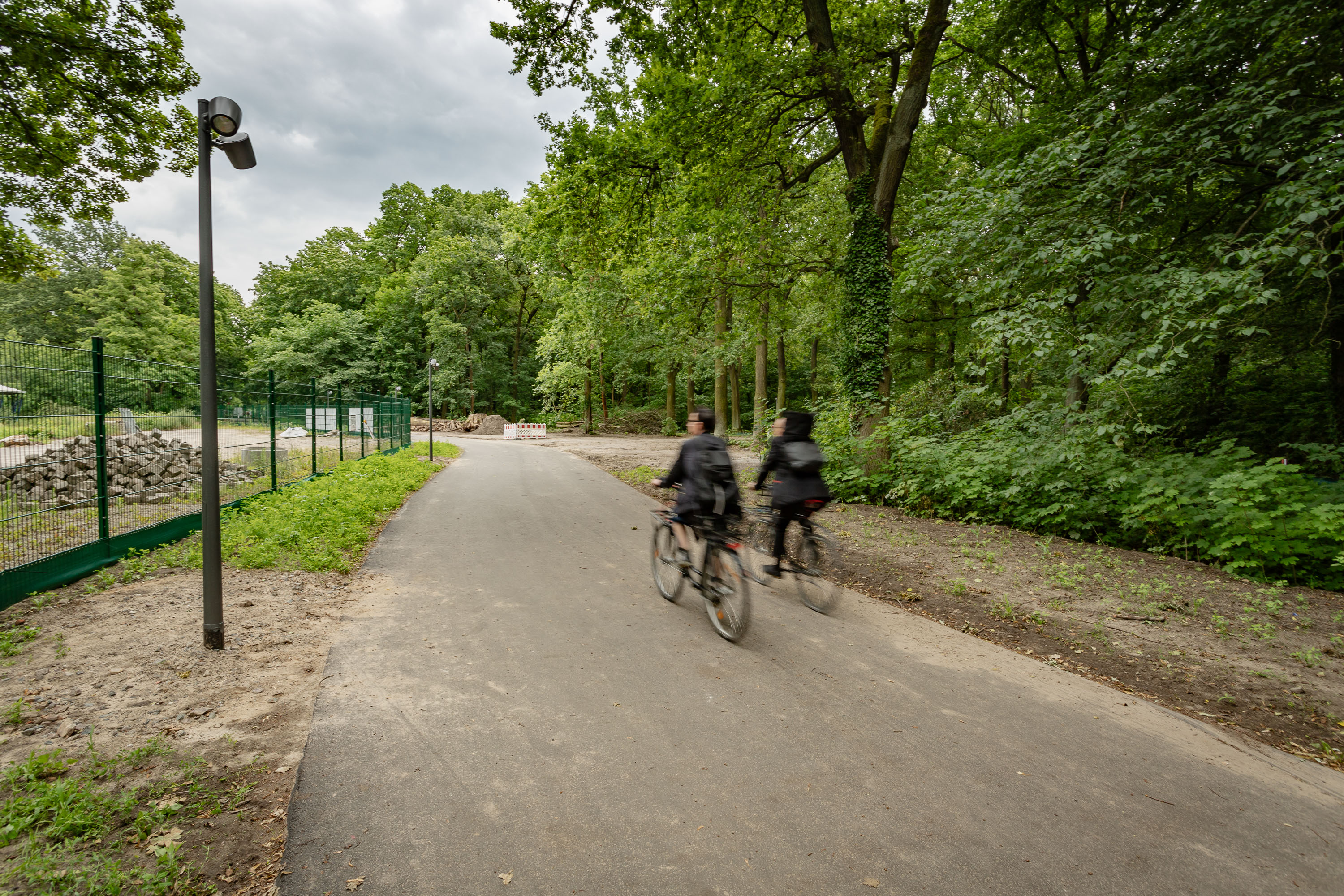

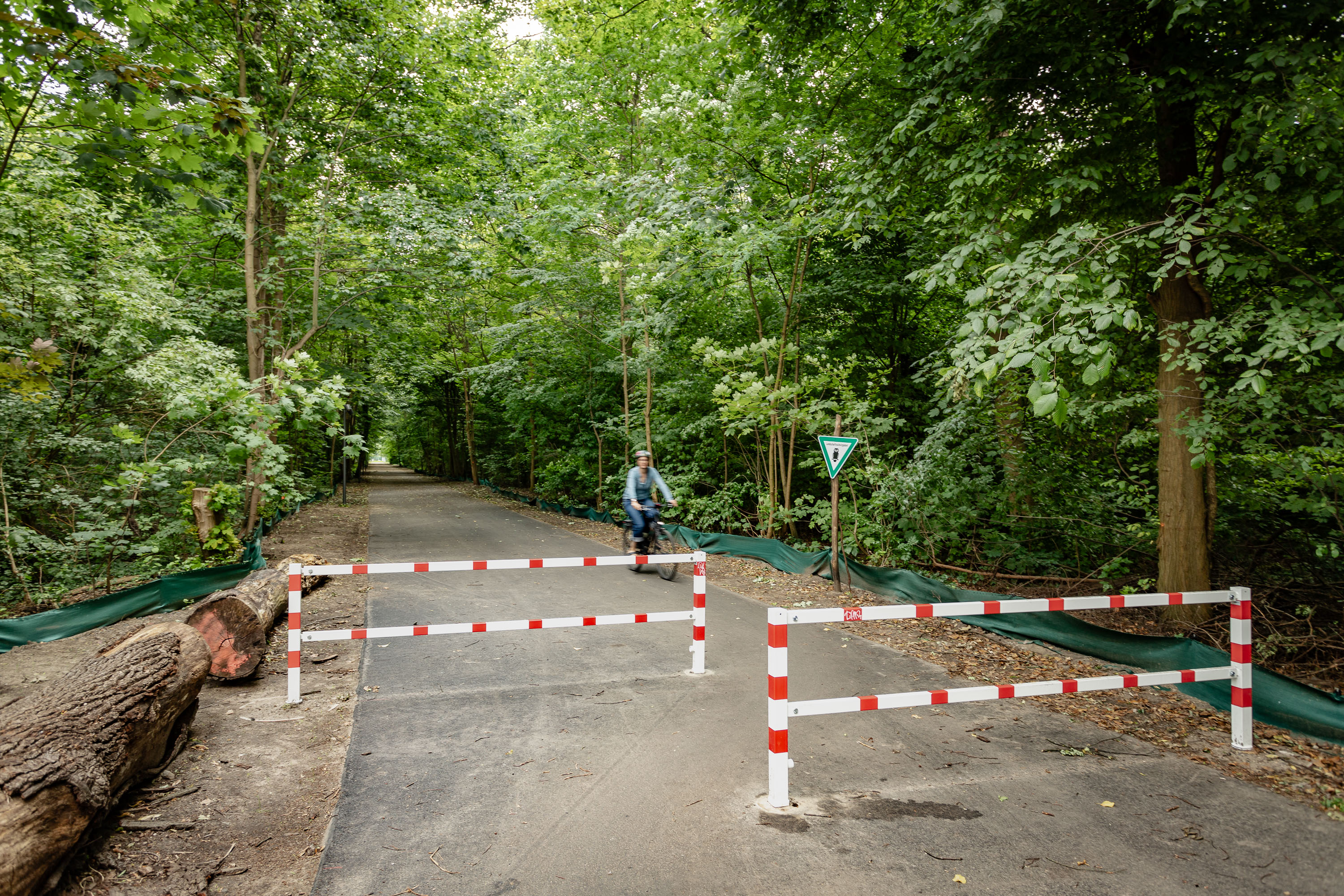

Der am südlichen Rand des Spreeparks gelegene Wasserweg, ein Teil der Kiehnwerderallee und der Stichweg zum Eierhäuschen werden neu gebaut. Damit wird eine durchgängige Verbindung für Radfahrer*innen und Fußgänger*innen zwischen dem Treptower Park und dem Spreepark beziehungsweise Eierhäuschen geschaffen und der Europaradweg (R1) bekommt eine alternative Wegeführung. Der gut ein Kilometer lange Abschnitt wird 3 bis 4,5 Meter breit, asphaltiert und soll im Winter von 17 bis 22 Uhr beleuchtet sein.
Bauinfo

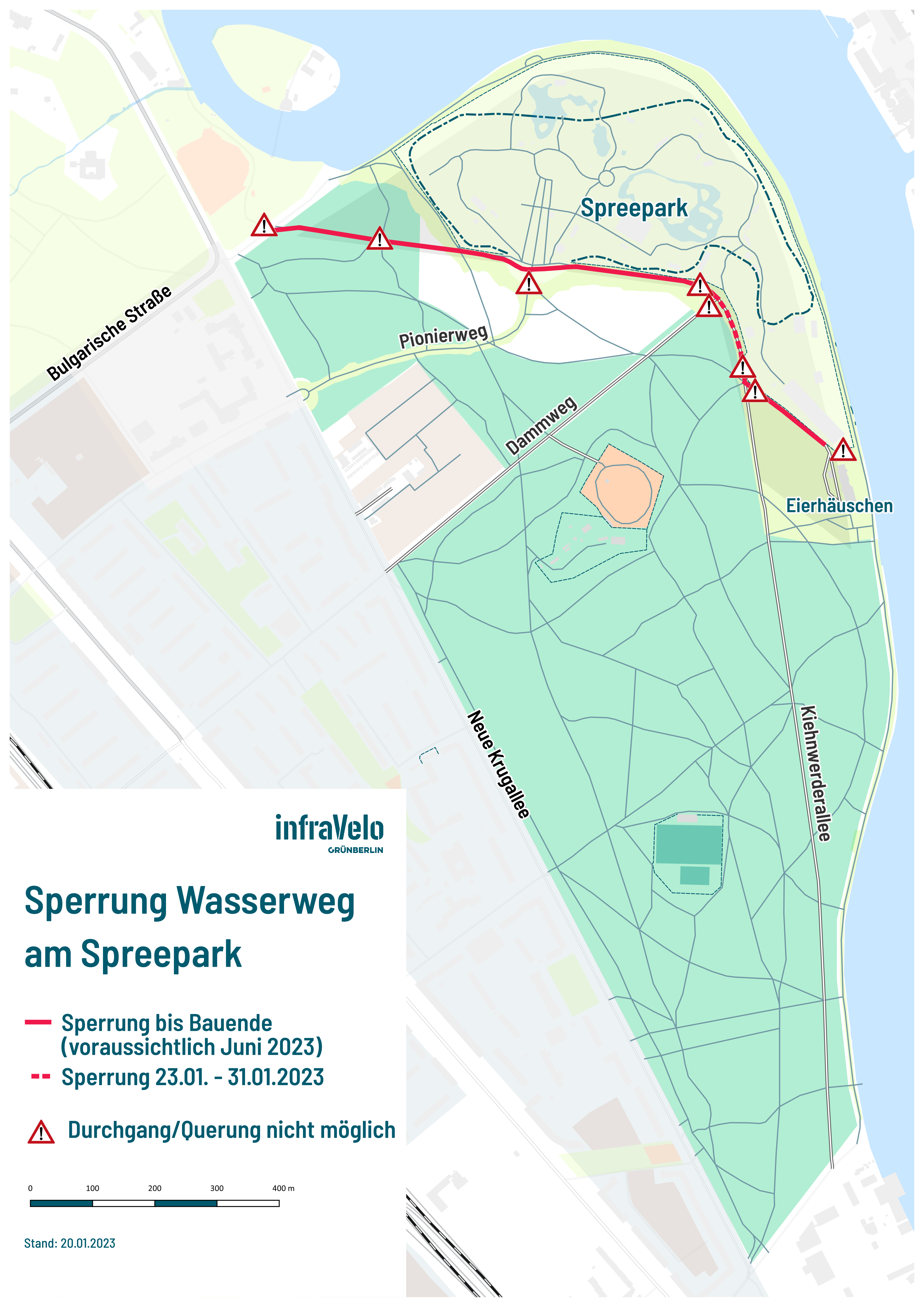

Im Zuge der Bauarbeiten bleiben der Wasserweg am Spreepark und der Stichweg zum Eierhäuschen bis voraussichtlich bis zum Frühjahr 2023 komplett gesperrt.
Bitte beachten Sie, dass während der Bauzeit auch Querungen des Wasserwegs nicht möglich sind.
Vielen Dank für Ihr Verständnis.
Daten & Fakten
-
Bezirk: Treptow-Köpenick
-
Vorhabenträger: Senatsverwaltung für Umwelt, Mobilität, Verbraucher- und Klimaschutz
-
Bauherr: GB infraVelo GmbH
-
Projektsteuerer: GB infraVelo GmbH
-
Planungsbüro: EIBS Entwurfs- und Ingenieurbüro Straßenwesen GmbH
-
Projektart Radfernweg
Projekttyp: Gemeinsamer Geh- und Radweg
Länge: 4.345 m
Planungsschritte
-
4. Quartal 2020
-
1. Quartal 2021
Abschluss Prüfung der Vorplanungsuntersuchung (VPU)
-
4. Quartal 2021
Einreichung der Bauplanungsunterlagen (BPU)
-
2. Quartal 2022
Abschluss Prüfung der Bauplanungsunterlagen (BPU)
-
4. Quartal 2022
Abschluss Prüfung der Baugenehmigung
-
2. Quartal 2023
Bauabschluss
